個別受注生産工場での日程、負荷《計画スケジューリング》/進捗、実績《作業実績進捗管理》/原価《コスト管理》を「見える化」する、生産スケジューラ/工程管理システム「DIRECTOR6」

首页 » 生产排程/工序管理系统 DIRECTOR6 » 实现成本的可视化!

使用生产排程工具/工序管理系统DIRECTOR6 可实现成本的可视化!

能够综合掌握最新计划、进度、实绩与成本的成本管理功能

  • 掌握机械、员工的成本
  • 掌握物料及外包作业的成本
  • 可按照预测、基准计划、最新计划、最新实绩、最新预测5个阶段对成本进行对比的成本预实对比视图功能

在生产过程中,了解"实际成本是多少?""相对于接单金额来说怎么样?""是盈利还是亏损?"等问题,尽早掌握成本,并且参考、伦用、分析过去的类似成本信息等成本的可视化,对于单件小批生产类型的企业来说,是非常重要的课题。

DIRECTOR6的成本管理功能,支持单件小批生产类型企业的"成本的可视化"。

全面掌握包括机械工时、员工工时与物料、外包费在内的成本

即使是在与工序计划数据及实绩进度数据完全连动的工序级别、更加详细的任务级别,也能够通过机械工时、员工工时的工时累计计算掌握成本。并且,还可以同时掌握与物料及外包的订购、验收、接收管理连动的物料、外包成本。

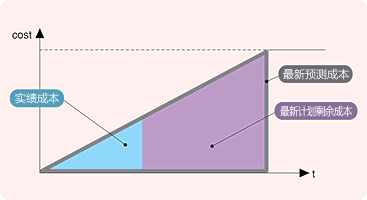

成本可在预测成本、计划成本、基准计划成本、实绩成本、最新预测成本5个阶段进行对比。

掌握将一切包括在内的成本

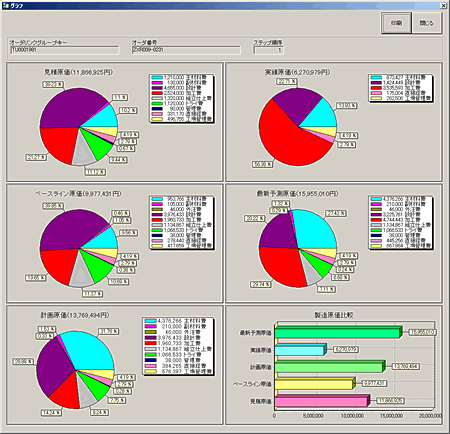

让各订单成本可视化的预实对比成本管理视图

各订单的成本,可在预测成本、计划成本、基准计划成本、实绩成本、最新预测成本5个阶段进行对比。这些阶段可按照各首位订单、各订单、各部件、各基本工序分区、各作业工序、各工时明细分别进行汇总,并深入显示。另外,各阶段中的成本状况,可通过4色信号显示确认其状态。

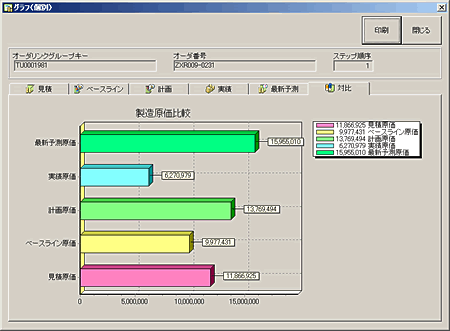

让各订单成本可视化的预实对比成本图

按照成本经费项目,以柱形图、饼图的形式,对预测成本、计划成本、基准计划成本、实绩成本、最新预测成本5个阶段中各阶段的状况予以显示、输出。
